ডেসকো নতুন বিদ্যুৎ সংযোগ আবেদন: নিয়মাবলী, প্রয়োজনীয় ডকুমেন্টস ও খরচ
ঢাকা উত্তর সিটি কর্পোরেশন ও সংলগ্ন গাজীপুর/টঙ্গী এলাকার আবাসিক ভবন, বাণিজ্যিক প্রতিষ্ঠান বা কলকারখানায় নতুন বিদ্যুৎ সংযোগ নেওয়ার পুরো প্রক্রিয়া এখন শতভাগ ডিজিটাল। দালাল বা মধ্যস্বত্বভোগী ছাড়াই ঘরে বসে সরাসরি ডেসকোর অফিসিয়াল সিস্টেমের মাধ্যমে DESCO new connection আবেদন করা সম্ভব।
---
১. ডেসকো নতুন সংযোগ আবেদনে প্রয়োজনীয় কাগজপত্রের তালিকা
অনলাইনে স্ক্যান কপি আপলোড করার জন্য নিচের ডকুমেন্টসগুলো প্রস্তুত রাখুন:
1. আবেদনকারীর পাসপোর্ট সাইজ রঙিন ছবি (JPEG format, অনধিক 50 KB)
2. জাতীয় পরিচয়পত্র (NID) বা পাসপোর্টের স্পষ্ট কপি
3. জমির মালিকানার প্রমাণপত্র:
- নামজারি খতিয়ান (মিউটেশন পরচা)
- হালনাগাদ ভূমি উন্নয়ন কর (খাজনা) পরিশোধের দাখিলা
- ক্রয়কৃত জমি হলে মূল রেজিস্ট্রি দলিলের কপি
4. ভাড়াটিয়া বা লিজ গ্রহীতা হলে: মূল মালিকের নো-অবজেকশন সার্টিফিকেট (NOC) বা নোটারি চুক্তিপত্র
5. ভবনের অনুমোদনপত্র: রাজউক (RAJUK) অনুমোদিত ভবনের নকশার কপি (অনুমোদিত এলাকার জন্য)
6. অর্থনৈতিক নিবন্ধন: বাণিজ্যিক বা শিল্প সংযোগের ক্ষেত্রে হালনাগাদ ট্রেড লাইসেন্স ও টিআইএন (TIN) সার্টিফিকেট
---

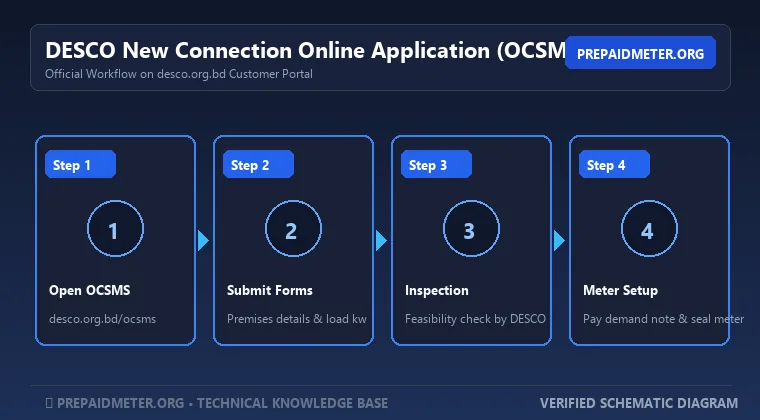

২. ধাপে ধাপে অনলাইনে আবেদনের পূর্ণাঙ্গ পদ্ধতি
১. ব্রাউজার থেকে প্রবেশ করুন: ocsms.desco.org.bd
২. 'নতুন সংযোগের আবেদন' (New Connection Application) বাটনে ক্লিক করুন।
৩. আপনার সংযোগের ধরন বেছে নিন: LT (লো-টেনশন ২৩/৪০০ ভোল্ট) নাকি HT (হাই-টেনশন ১১ কেভি)। সাধারণত বাসা-বাড়ির জন্য LT-A (আবাসিক) নির্বাচন করতে হয়।
৪. আপনার এলাকার সংশ্লিষ্ট ডেসকো সাব-ডিভিশন বা জোনাল অফিস সিলেক্ট করুন।
৫. প্রয়োজনীয় লোডের পরিমাণ (যেমন: ১ কিলোওয়াট বা ২ কিলোওয়াট) উল্লেখ করুন।
৬. মালিকের বিবরণ, মোবাইল নম্বর ও ঠিকানার তথ্য দিন।
৭. প্রয়োজনীয় ডকুমেন্টস আপলোড করে সাবমিট করুন।
৮. সফলভাবে সাবমিট হলে একটি Application Tracking ID ও ট্র্যাকিং পাসওয়ার্ড পাবেন। এটি সংরক্ষণ করুন।
---
৩. ডেসকো নতুন সংযোগের খরচের হিসাব ও ডিমান্ড নোট
| খরচের খাত | সিঙ্গেল ফেজ (LT-A) | থ্রি-ফেজ সংযোগ |
|---|---|---|
| আবেদন ফি | ১০০ টাকা (+১৫% ভ্যাট) | ৩০০ টাকা (+১৫% ভ্যাট) |
| জামানত (Security Deposit) | প্রতি কিলোওয়াট ৬০০ টাকা | প্রতি কিলোওয়াট ৮০০ টাকা |
| মিটার টেস্ট ফি | ১০০ টাকা | ৪০০ টাকা |
| সার্ভিস ড্রপ তার ও আনুষঙ্গিক | ডেসকো নির্ধারিত প্রাক্কলন অনুযায়ী | প্রাক্কলন অনুযায়ী |
---
৪. সংযোগ পাওয়ার সময়সীমা ও ইন্সপেকশন
- আবেদন যাচাই ও সাইট পরিদর্শন: আবেদন করার ৩ কর্মদিবসের মধ্যে ডেসকোর সহকারী প্রকৌশলী সাইট ইন্সপেকশন করেন।
- ডিমান্ড নোট অনুমোদন: পরিদর্শনের ২ দিনের মধ্যে অনুমোদিত ডিমান্ড নোট এসএমএস ও পোর্টালে পাঠানো হয়।
- মিটার স্থাপন: ডিমান্ড নোট পরিশোধের ৭ কর্মদিবসের মধ্যে ডেসকো টিম এসে গ্রাহকের প্রাঙ্গণে ডিজিটাল প্রিপেইড মিটার সংযোগ সম্পন্ন করবে।
---
সাধারণ জিজ্ঞাসা: DESCO New Connection
প্রশ্ন: ঢাকা উত্তর এলাকায় দ্রুততম সময়ে desco new connection পাওয়ার উপায় কী?
উত্তর: ডেসকোর অফিসিয়াল ওয়েবসাইট desco.org.bd-এ প্রবেশ করে ই-সার্ভিস মেন্যু থেকে সঠিক লোড ও তথ্য দিয়ে desco new connection ফর্ম জমা দিতে হয়।
